生產計劃系統Asprova APS是問題解決型的軟件,它可以通過有效利用制造業生產資源的時間,改善現有業務存在的問題,乃至實現收益的提高。使用Asprova APS時,可以先通過免費體驗版確認它的基本功能,然后利用按月收費的試用版制作模型,最后決定導入后再用正式版對模型進行更新,這樣就可以順暢地導入

大多數探討是否要導入生產計劃系統的制造業企業,其日常的工廠作業都有著亟需解決的課題。這些課題大致可以分為兩類:與制定計劃相關的課題和與生產現場相關的課題。
為了提高以部門為單位的信息管理水平,工廠會導入生產管理系統(ERP),但生產計劃系統的目標是從生產、物流、供應三個角度對業務進行改善,它可以實現需求變動的情況下庫存和操作人員的最優化及生產設備的均衡化,并且可以定量評價導入效果。
因此,在探討是否導入生產計劃系統時,需要先明確目標,確定好判斷成功的基準。
在探討是否要導入生產計劃系統時,我們推薦您先下載免費體驗版,體驗版軟件可以輸入最多100個訂單,可以制作最大工作數不能超過250個的模型。
工作數即“訂單數×工序數”,是銷售訂單·工作(制造指令)·庫存訂單·采購訂單的總和,與使用Asprova進行重新排程后的工作表行數相同。
雖然通過免費體驗版就能掌握Asprova的基本操作、了解自動排產的過程,但上限100個訂單或是250個工作數不足以覆蓋實際工廠中運轉的設備(產線)數量或品目數量,所以需要限定設備數量或品類數目進行設定。
使用免費體驗版實際體驗自動排產后,再利用工廠的實際數據制作規范的模型。進展到基于實用性角度進行詳細探討階段時,可以使用按月收費的試用版,試用版中訂單數和工作數沒有限制。這樣就可以進行

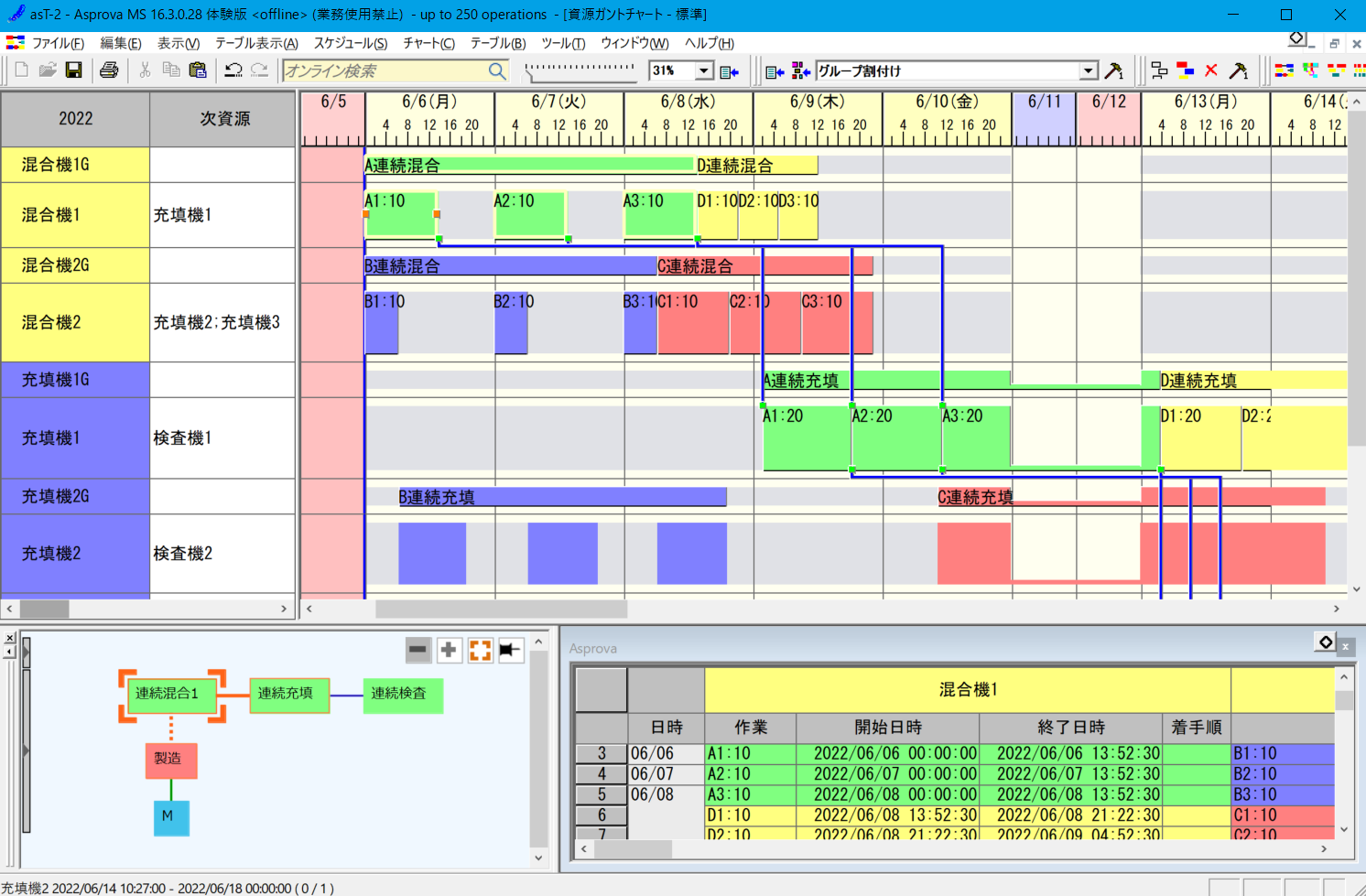

導入生產計劃系統Asprova之際,最理想的是按照以下的步驟進行操作。即先通過免費體驗版確認基本功能,接著利用收費試用版制作模型,反復調整至確保可以實際運用后再購買正式版,購入后立刻就能投入運行。
運行Asprova必需的信息大致可以分為基礎數據、工作日歷和班次、訂單、庫存四項。從基礎系統(ERP)中以Excel形式或文本文件形式導出信息,直接或借助OLE DB將數據導入Asprova APS,通過重新排程,實際運轉中的工廠生產資源狀況就會在Asprova上“可視化”。
基礎數據會根據設定條件發生變化,但至少需要以下四項:
即基于品目的所屬關系展示層級構造的物料構成表。
即統一某一產品生產方法后的生產流程。
為了完成作業所必要的以品目、工序、資源為單位的標準作業時間,在制定生產排程時會作為計算的根本依據。為了避免現場的不滿,需要設定一定程度上比較寬裕的時間。
以銷售訂單或制造訂單為單位的數量。訂單包括計劃期間階段的客戶需求預測、已確認的顧客訂單、出貨計劃等制作模型需要的信息;根據需求庫存一般需要登記已盤點庫存信息、已發貨但未入庫的原材料訂貨單信息。
對模型進行評價、得到正式許可后會開始導入項目,但一般為了將其連接到現有業務,就會進行一些輔助項目的開發,包括連接基干系統的接口或從是外部導入數據的接口、與輸出報表以及現場監視用畫面相關的追加開發等。但是,如果只為了保留現有業務而開發周邊項目,反而會使系統變得更為冗雜;另一方面,如果導入生產計劃系統只是為了替換現有的業務系統,反而會局限導入的意義。因此,要將現有業務的升級作為前提。根據優化業務時經常使用的ECRS四大原則——取消(Eliminate)、合并(Combine)、調整(Rearrange)、簡化(Simplify)可知,歸根到底我們要重新構建一個只用最小作業負荷就能得到最大成果的業務流程,制定標準作業流程(SOP)。而且業務流程如果發生變化,數據的流動方式及構造也必定要進行調整,另外要輸入到生產計劃系統中的信息,如果僅靠現有的基干系統獲取很有可能不夠充分,所以有必要借此機會對數據進行重新整理,或是對使用Excel管理的數據進行標準化。
