如何編制《APS項目范圍說明書》 (一)
每一個參與過項目管理或者學習過項目管理的人都知道《項目范圍說明書》是一份多么重要的文件,APS項目當然也不例外?!俄?xiàng)目范圍說明書》教條主義一點的觀點是在APS實施項目開始時編制成文的。事實上它有一個逐漸變化演繹的,且在項目前期立項階段就需要了。業主方在編制預算時、發放招標文件時、簽署實施合同時、項目正式啟動到項目驗收的所有過程都需要《項目范圍說明書》的支撐和指引。
現實的情況卻非常不理想,由于APS項目案例不多,可以借鑒的文檔更少,同時項目業主方一般都是首次接觸APS實施項目,而賣方又基于意愿和/或能力原因,也不會積極編制好的項目范圍說明書,再加上雙方利益博弈的考量,因此很少的項目能夠有一份良好的《項目范圍說明書》。糟糕的情況就發生了:

1.業主方編制預算時,項目負責人就頭暈了,到底預算是多少?問了幾個供應商,好像差別很大。向上申請預算數額大了,擔心領導不批準;申請預算數額小了,到時候補充預算,麻煩更大,弄不巧項目也做不下去。
2.業主方招標時,《項目范圍說明書》模糊不清,埋下了無窮后患。膽大的供應商什么都答應,反正后面再想辦法。謹慎的供應商一大堆澄清要求,也不敢對模糊的要求隨便答應,考慮太多,結果報價就高了。有位實施商的老板告訴我,“給客戶報價,就好比是賭玉石,項目沒做完都不知道人天估多了還是估少了”。
3.招完標,簽合同了,問題來了,雙方對項目工作內容爭議很大,很難達成一致,或者帶病進入下一環節。
4.正式實施時,整個項目存在嚴重的爭議、博弈。這樣的項目,要么強勢的買方把賣方壓得死死地,要么狡猾的賣方把買方坑得死死地。實施APS的初衷早被扔得遠遠地。最后不僅雙方傷痕累累,整個行業也是談虎色變,嚴重制約了APS的普及推廣。
那么APS項目到底該怎么編寫《項目范圍說明書》呢?先讓我們?nèi)フ艺視镜闹敢?,查查PMP手冊得到的是“詳細的項目范圍說明書應包含產品的范圍描述、驗收標準、可交付成果、項目的主要責任、制約因素、假設條件。”

首先是“產品的范圍描述”,對于APS來說就是項目的實施范圍,它應該從幾個維度來描述:
組織范圍:詳細描述業主方的哪些工廠、哪些車間、哪些班組,包括什么不包括什么,寫清楚就可以了;
涉及的產品范圍:業主方可能有很多產品系列,是全覆蓋還是部分覆蓋,需要在此說明;
計劃業務范圍:一般來說,APS可以支持的計劃業務主要分為3大塊,第一塊是支持工廠進行遠期供需平衡與資源規劃(S&OP)、支持各周期的主生產計劃編制、支持交期答復(ATP/CTP)、多工廠任務分配等等,一般我們稱它為AP(高級計劃)。第二塊是支持計劃部門編制詳細的短期的加工計劃(常見的是展望3天到一周的日計劃),組織顆粒度細化到工序、機臺,時間顆粒度細化到分鐘級,一般我們稱它為AS(高級調度),這一塊是APS最難的部分,可能牽涉到非常復雜的約束和優化邏輯。第三塊是支持計劃部門編制物料計劃(MRP),和/或者進行物料齊套分析、欠料分析、替代物料使用方案模擬、物料制約排產等,如果業主方已經在ERP中實現了此類功能,往往就不選用這些業務了。

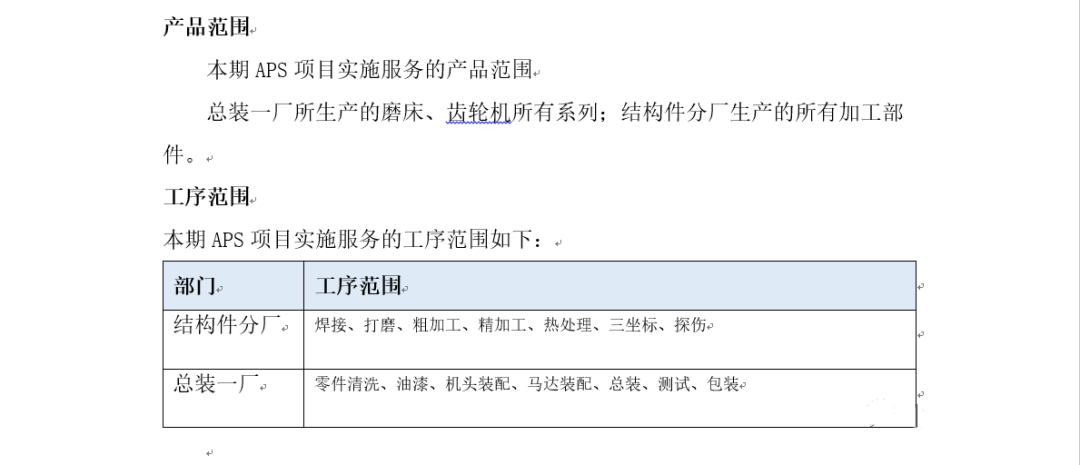

工序范圍:當我們選擇了AS時,需要進一步詳細描述工序范圍,把前面所有產品系列的工序描述出來,工序的顆粒度起先可以粗一點。如果業主方很清楚自己的生產計劃邏輯時,可以把工序分分類,分成ABC三類。A類:APS項目需要詳細研究其約束和優化邏輯;B類:不需要展開仔細研究,但是需要呈現排產結果(開工時間、完工時間),該結果往往是基于前后道的工序簡單推理得出;C類工序:該工序物理上是存在的,但是不需要單獨進行計劃管理,因此可以合并到臨近的工序管理。

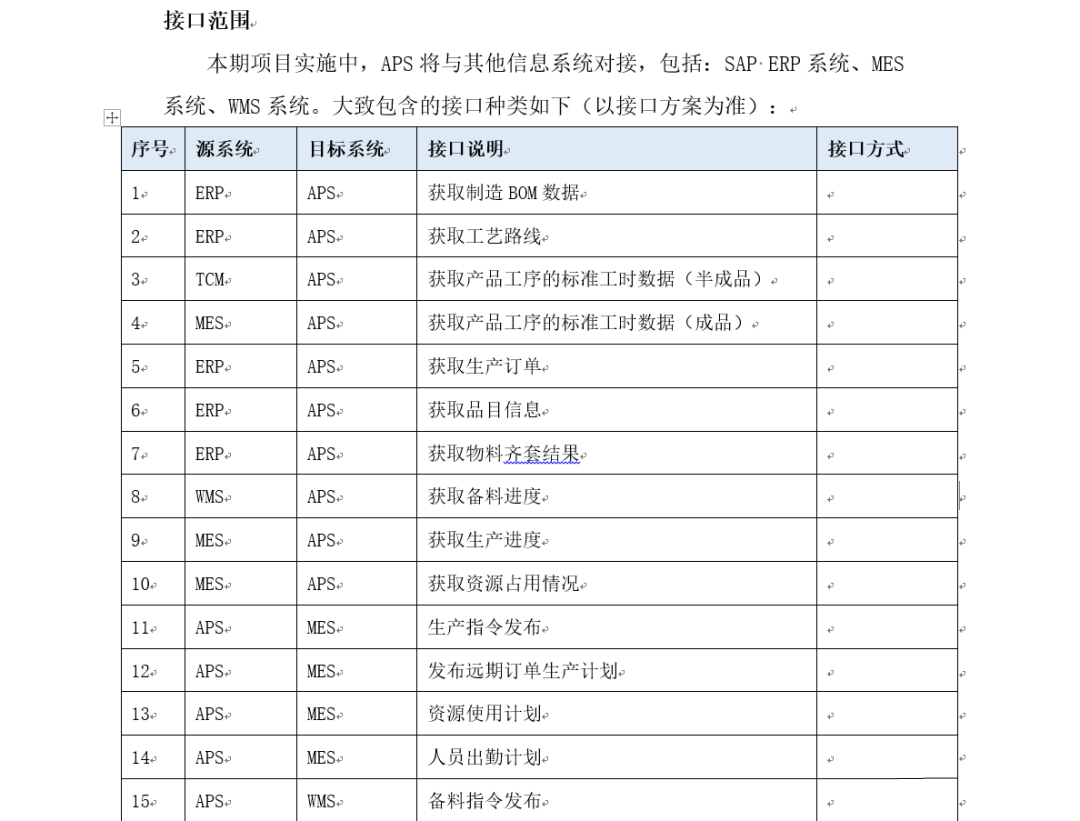

IT系統集成范圍:根據上面APS項目業務范圍,能夠大致推理出需要哪些基礎數據和業務數據,再根據這些數據存在于哪些現有的IT系統例如ERP、MES、WMS、CAPP、PLM等,確定數據接口涉及的范圍。
寫清楚了上面這些內容,我們就稱它為《項目范圍說明書0.1》,整個項目的工作量基本就清晰了。下面是一個案例示范。


用來做預算和初步報價時,需要加上買賣雙方的分工職責,寫清楚后得到《項目范圍說明書0.2》,就可以。
雙方分工的職責,通常是這樣的:
業主方負責: 數據收集準備;APS建模后的用戶接受測試;操作手冊編寫;項目管理部分工作;組織上線、驗收;已有IT系統側的接口(輸入輸出);項目關鍵節點的評審;接受各種調研、培訓;參與各種討論、評審等。
實施顧問職責通常包括項目管理部分工作;需求調研、總結提煉、送審;方案討論、編制、送審;建模和APS軟件及接口開發;單元測試、組織用戶接受測試、組織上線、組織培訓等等
下一步,業主方需要進行招標和簽署合同了,我們需要持續更新升版《項目范圍說明書0.2》,整個內容很多,限于篇幅,我們在后面的文章再來展開,敬請期待!
