導入ERP時,實現與Asprova的連接,交貨期遵守率得到提高。
將企業整個生產管理系統(ERP、MES、APS)全部打通,形成有效的供應鏈和現場管理系統
對交貨期的準確性管理有了明顯的提升,業務部門在接單時就可以回復客戶交貨期 產品的生產的狀態和預估交期,各個部門都可以查詢
計劃體系更加標準化 采購人員也由采購計劃主導變?yōu)樾枨笾鲗?,計劃達成率也有了明顯的提升

蘇州紐威閥門股份有限公司
當前中高端閥門市場呈現出“多品種、小批量、定制化生產”的特點,為了進一步滿足客戶和市場需求,需要打造精細化生產能力,不斷提高產品品質的穩定性、提高加工效率、確保物流的精細化管理、精確產品交期、降低生產過程的工效浪費、實現快速交付及產品的零缺陷零庫存。
當前的運營模式是100%按訂單生產,成品、自制半成品、外購原輔料全部采用訂單法。隨著企業規模的不斷擴大,這種情況不僅給計劃管理、物料庫存管理等工作加大了難度,管理工作量急劇增加,而且嚴重降低一線員工的生產效率。更嚴重的是,由于產品“多品種、小批量、定制化生產”,產品品類極多,物料種類多達上百萬種,對生產調度及加工管理帶來了很大的麻煩,延長了產品的生產周期。
目前主要應用軟件有ERP、PLM、APS、MES、采購平臺等系統。主要應用在技術開發、采購管理、生產制造、質量管理等場景上。產品開發周期、生產周期、質量管理精細化、批次追蹤、計劃管理、采購協同上都有了很大的提升。

紐威閥門的信息化架構
1.項目背景介紹
隨著公司業務發展,工廠將承接來自各個國家的更多產品業務,越來越多的客戶要求對產品進行精確的交期預估和管理。而目前對產線的產能管理僅限于人工靜態產能計算。
由于產品繁多,生產流程各異,不同產品使用的加工資源錯綜交互。加上訂單、產品、以及測試資源的可變因素,人工難以模擬出精確的交期。這樣就造成了交期冗長、交期達成率低,難以滿足客戶的需要。
難以根據現有的采購信息和庫存進行交期預估,難以計算現有產能下原料的需求日期,造成庫存浪費。APS(高級計劃排程系統)系統的導入也就此走入公司視野。
2.項目實施與應用情況詳細介紹
在系統選型階段,紐威閥門對企業的業務需求和相關課題做了分析與整理,并通過參加研討會等方式對APS系統做了充分的了,最后組織多家APS廠家通過投標進行確認和系統選型。
系統實施分為三個階段,第一階段實施覆蓋合同執行部、1101工廠、1102工廠;第二階段覆蓋1103-1105工廠,第三階段實施機加工廠。
APS系統涉及的系統繁多,系統之間的交換復雜。前期調研階段對所有課題進行了梳理,對每個課題進行歸類哪些APS系統做,哪些是業務模式需要改變,哪些是其他系統協助。整個項目過程中數據的收集整理進度比預期的要困難很多,時間也比計劃長了很多。
1)項目實施目標
●APS,MES系統集成。實現生產管理流程標準化,可視化,信息一體化。
●訂單交期快速評估,對無法滿足交期訂單預警。
●制定詳細生產計劃,提高制作生產計劃的效率,準確性和達成率。
●能夠快速應對緊急插單,設備故障,實績報工等引起的計劃變更及影響。
●預測未來資源負荷情況。優化資源利用率,負荷均衡生產。
2)人員職責劃分
●工藝人員負責通過APS系統進行基礎數據的驗證。
●合同執行不人員負責整體計劃的下發。
●車間計劃人員負責當月計劃的排產。
●車間調度人員負責具體計劃的執行和計劃的微調。
3)系統流程及架構
MES系統接受ERP發送的數據,為APS提供排程基礎數據,APS系統負責基礎數據驗證、為MES提供BOM數據、生產計劃排程。

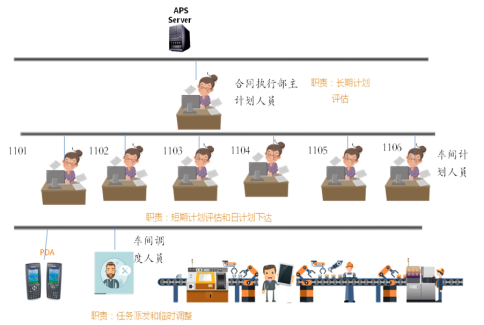

整體系統流程

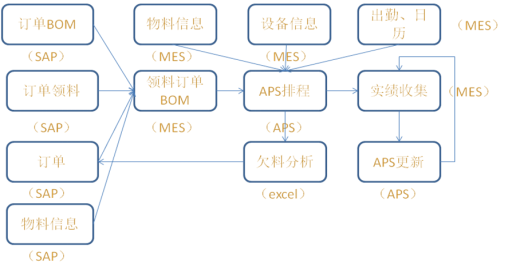

APS系統排程流程
4)項目實施關鍵要素
●項目開始就成立了項目小組,由合同執行部牽頭負責,IT部門技術支持。
●采用了固定的辦公場所,項目小組成員全天后在辦公場所出勤,遇到問題及時由對應的人員進行協調溝通。
●客戶項目組負責人主動承擔起了和公司內部部門之間的溝通職責,降低了實施人員和使用部門之間的溝通障礙,加快了項目推進。
●不厭其煩的組織最終用戶進行培訓考試,讓用戶由陌生和抵觸到熟練使用系統。
3.效益分析
將企業的整個生產管理系統(ERP、MES、APS)全部打通,形成了一個有效的供應鏈和現場管理系統。對交貨期的準確性管理有了明顯的提升,業務部門在接單就可以回復客戶交貨期,產品的生產的狀態和預估交期,各個部門都可以查詢,計劃體系也更加標準化。采購人員也由采購計劃主導變?yōu)樾枨笾鲗?,計劃達成率也有了明顯的提升。
